環境保健研究所 移転建替えの進捗状況
環境保健研究所は、検査機器の増加に伴う狭あい化及び建築後55年以上経過したことによる著しい老朽化のため、新築移転を計画しています。これまで埋蔵文化財の発掘調査を実施してきましたが、現地での発掘作業が完了したため、令和5年度から建設工事に着手しています。新施設の供用開始は、令和7年度を予定しています。
このページでは、建設工事の進捗を適宜お知らせします。

なお、埋蔵文化財発掘調査(令和4年度に現地での発掘作業完了)については、ページ下部のリンクからご確認ください。
2階、屋上部分に鉄筋が設置されました(2024年4月15日撮影)

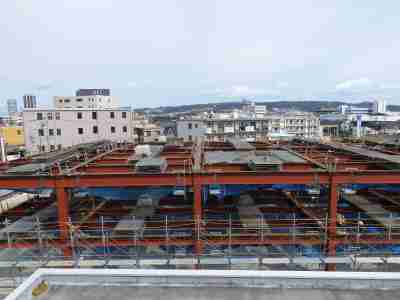

鉄骨が組み上げられました(2024年3月19日撮影)

1階部分のコンクリートが打設されました(2024年3月11日撮影)
1階部分に鉄筋を設置しています(2024年2月27日撮影)
免震階に鉄骨を設置しています(2024年2月8日撮影)
免震装置が設置されました(2024年1月30日撮影)

免震階にコンクリートが打設されました(2023年12月12日撮影)
コンクリート打設に向け、型枠が設置されました(2023年11月6日撮影)

打設したコンクリート上に免震基礎用の鉄筋を配置しています(2023年10月20日撮影)

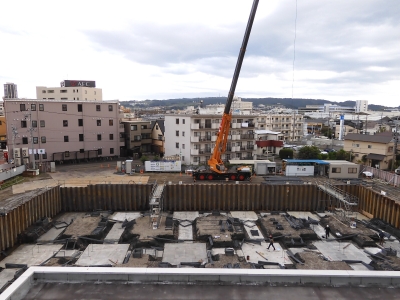

土の掘削が完了し、捨てコンを打設。基礎用の鉄筋を搬入しています(2023年10月11日撮影)
矢板を打ち終わりました。免震層の土の掘削と搬出を行っています(2023年9月22日撮影)
現場事務所、仮囲い、鉄板などが設置されました。矢板(写真左手前の茶色のもの)を打つ準備をしています(2023年8月22日撮影)

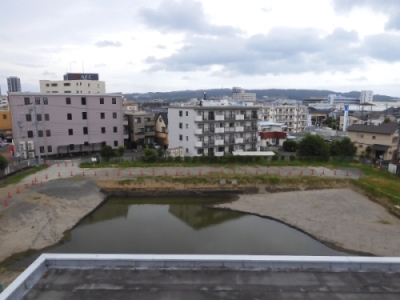

埋蔵文化財発掘調査後、建設工事着手前の様子です(2023年6月30日撮影)
